Trop de chantiers à Mantes-la-Jolie ? La Mairie demande une meilleure coordination

Depuis la rentrée, l'accumulation de travaux à Mantes-la-Jolie provoque des embouteillages et des problèmes de sécurité sur plusieurs axes. La Mairie a haussé le ton auprès des maîtres d'ouvrage.

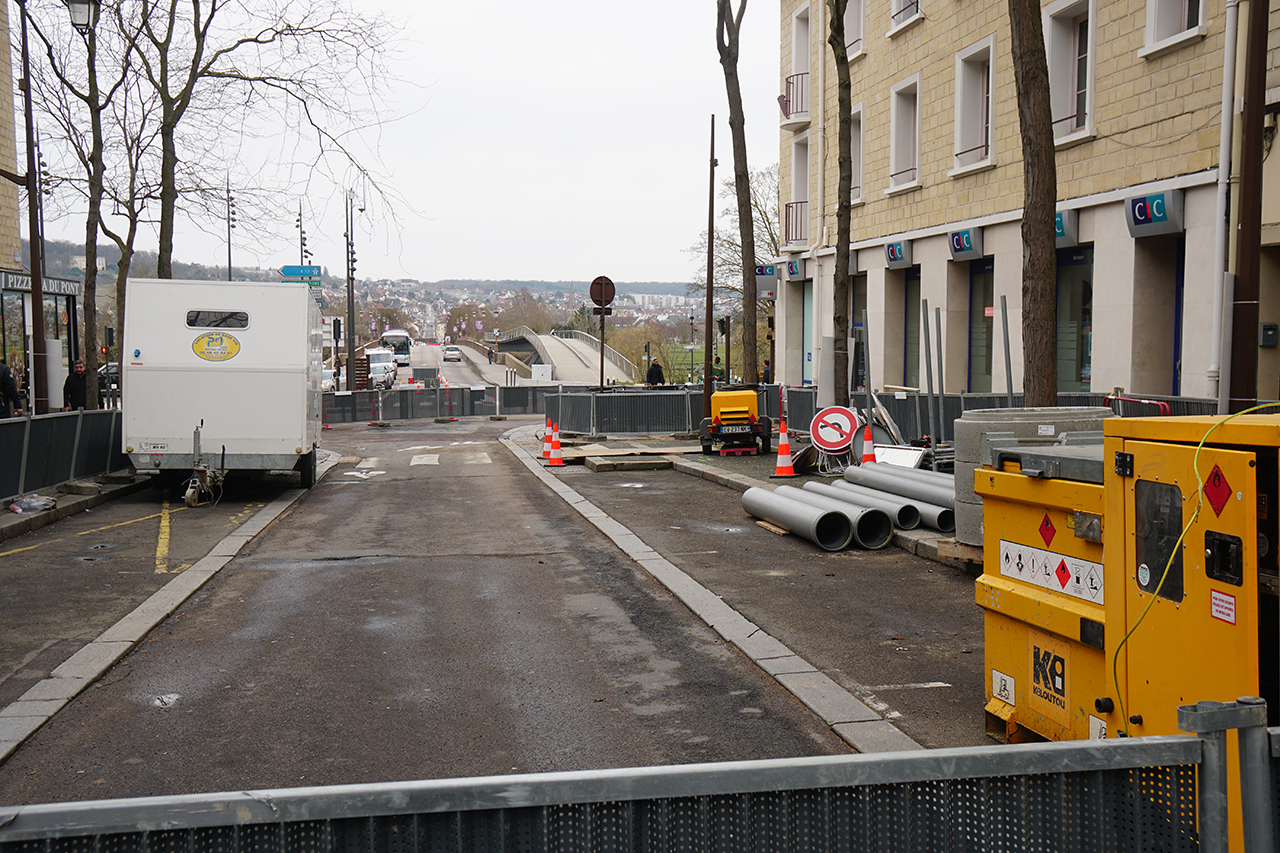

Le chantier du réseau de chaleur accuse par ailleurs trois à quatre semaines de retard dans plusieurs secteurs. (Archives)

Extension du réseau Éco Chaleur du Mantois, rénovation des rues de la Sangle et des Métairies, opérations immobilières rue de la Somme et rue de Lorraine, interventions de concessionnaires... En ce mois de septembre, les chantiers se sont multipliés en même temps à Mantes-la-Jolie. Résultat : des déviations qui se reportent sur les mêmes axes, et un réseau routier saturé par endroits.



En réponse à ces difficultés, la municipalité a réuni le 14 septembre GPSEO et Dalkia, maître d'ouvrage et exploitant du chantier d'extension du réseau de chaleur, accompagné d'une visite de terrain. Elle leur a signalé « les problèmes de circulation et de sécurité constatés », ainsi que « des écarts entre certaines emprises prévues et la situation observée sur le terrain ». La Ville a également demandé que « l’information des riverains soit renforcée », certains courriers d’information n’ayant pas été distribués sur l’intégralité des périmètres prévus.



La situation devrait s'améliorer



Le chantier du réseau de chaleur accuse par ailleurs trois à quatre semaines de retard dans plusieurs secteurs, en raison de la canicule, de difficultés d'approvisionnement et de contraintes administratives.



Un nouveau planning a depuis été transmis. La situation devrait progressivement s'améliorer, assure la Mairie dans un communiqué : les travaux de la rue des Métairies sont terminés, ceux de la rue de la Sangle entrent dans leur dernière phase, et plusieurs emprises du réseau de chaleur doivent être libérées « dans les prochaines semaines ».
